Nova rede de energia da Coorsel avança e amplia atendimento no interior de Orleans
Obras avançam com a construção das redes modernas com cabos protegidos. Ao todo, são quase 40 km de rede com investimento de mais de R$ 23 milhões
A nova rede de energia da Coorsel já chama a atenção de quem passa pelo trecho entre Pedras Grandes e Orleans. Com postes novos e modernos, a estrutura conecta os chamados alimentadores, que saem da subestação, às unidades consumidoras.

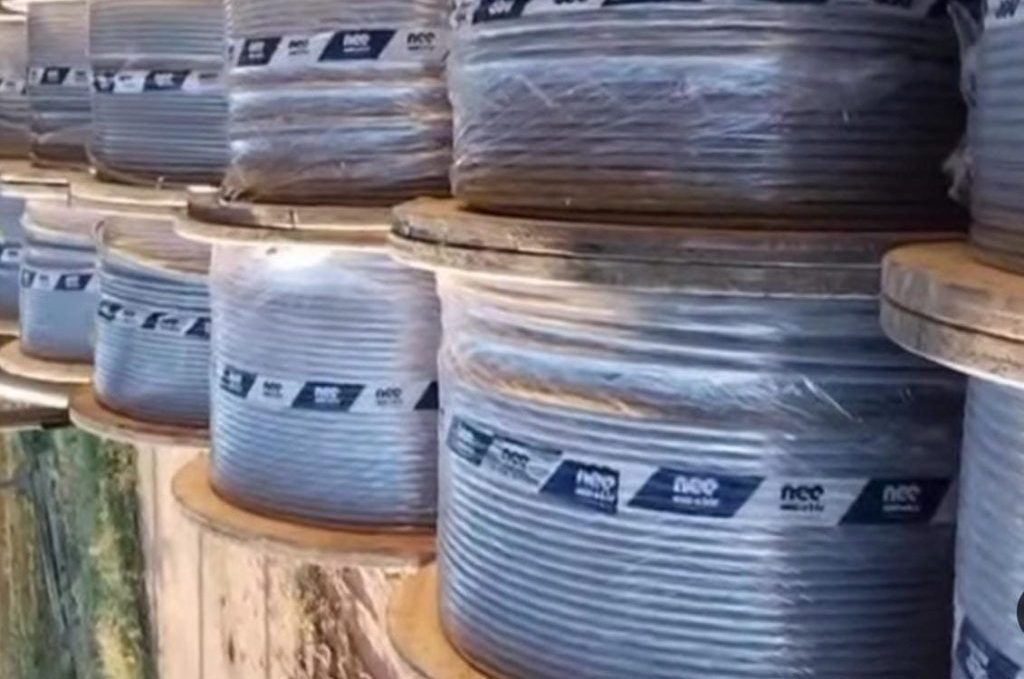

As obras seguem em ritmo acelerado. Nesta semana, a cooperativa adquiriu uma remessa com mais de 34 mil metros de cabos protegidos, que serão instalados nos próximos dias.
O investimento total na obra ultrapassa R$ 23 milhões. Os cabos serão instalados inicialmente em um trecho de 4,7 quilômetros entre Pindotiba e o Km 92 da rodovia, em direção a Orleans. Na sequência, mais 1,7 quilômetro receberá a nova estrutura. A aquisição dos cabos representa um investimento de aproximadamente R$ 671 mil.
Nova rede é dividida em três etapas
A obra foi planejada em três etapas. A primeira contemplou a construção de três alimentadores que ligam a subestação até a comunidade de Canela Grande, em Pedras Grandes. Ao todo, são 21,5 quilômetros de rede compacta com cabos protegidos.
De acordo com a cooperativa, o modelo proporciona mais segurança contra toques acidentais e galhos, reduz interrupções provocadas por contatos com árvores, diminui os custos de manutenção e oferece maior confiabilidade ao sistema elétrico.
Nesse trecho, foram instalados mais de 600 postes pela empreiteira Eletrofox. A construção foi dividida em quatro fases e recebeu investimento superior a R$ 12,2 milhões.
Segunda etapa amplia a rede até Orleans
Na segunda etapa, a rede parte da comunidade de Canela Grande, em Pedras Grandes, em direção ao interior de Orleans, totalizando 11,8 quilômetros. O investimento é superior a R$ 6,2 milhões.
Nesta fase, foram construídos mais dois alimentadores pela empresa W&B Engenharia. Conforme os engenheiros da Coorsel, a nova estrutura permite mais agilidade e segurança no abastecimento em casos de queda de energia, reduz o tempo de espera para o atendimento e também contribui para a economia dos consumidores.
Terceira etapa prevê extensão até o bairro Santa Clara
A terceira etapa prevê a implantação de mais 5,4 quilômetros de rede para atender o município de Orleans. Os cabos seguirão até o bairro Santa Clara, com investimento superior a R$ 2,8 milhões.
Na sequência, está prevista a instalação de mais 1,5 quilômetro de rede até o CTG, ampliando a oferta de energia de qualidade para o interior do município.
“Este é mais um grande investimento que estamos fazendo para garantir energia de qualidade para todos os nossos associados”, comenta o presidente da Coorsel, Arilton Francisconi Cândido, o Xela.
